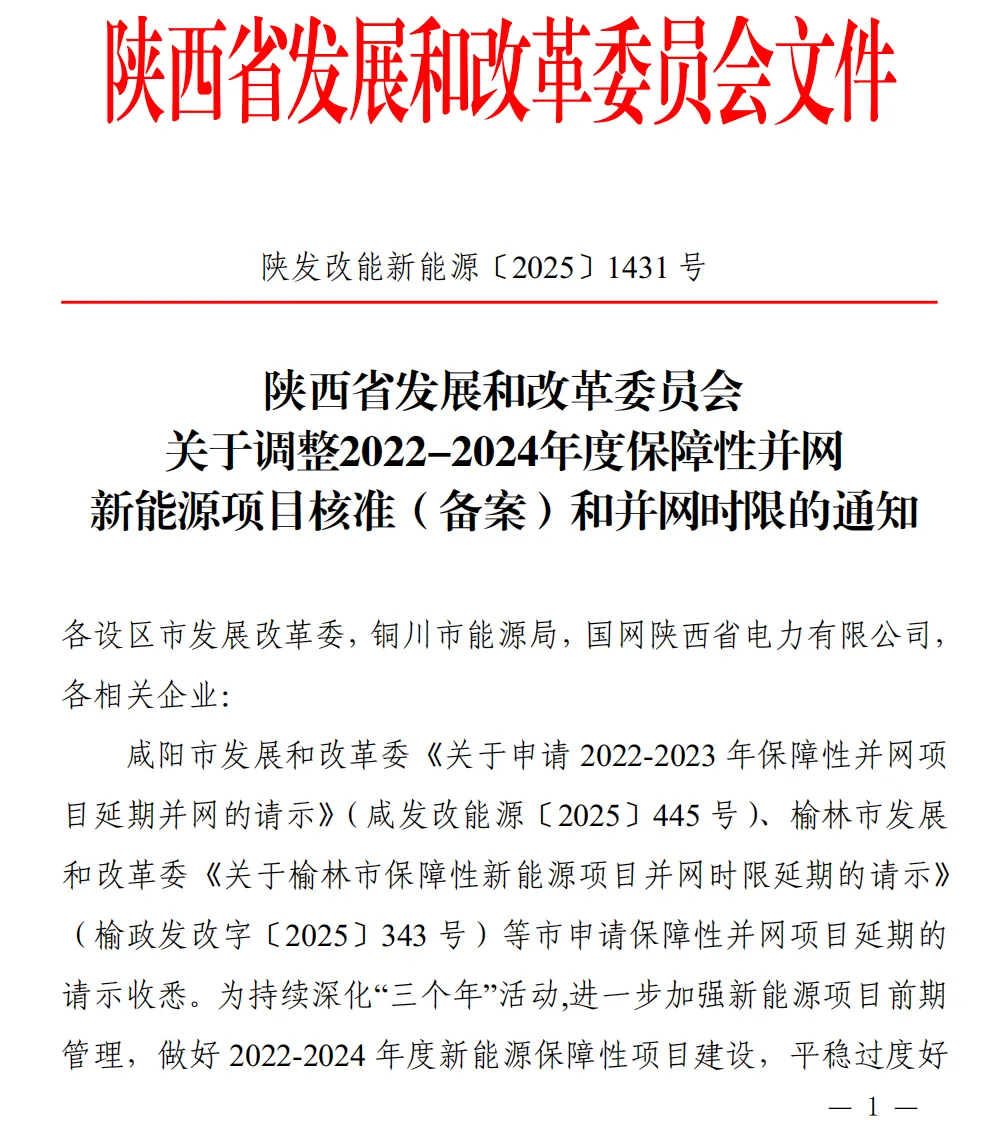

近日,陕西发改委发布《关于调整2022-2024年度保障性并网新能源项目核准(备案)和并网时限的通知》。

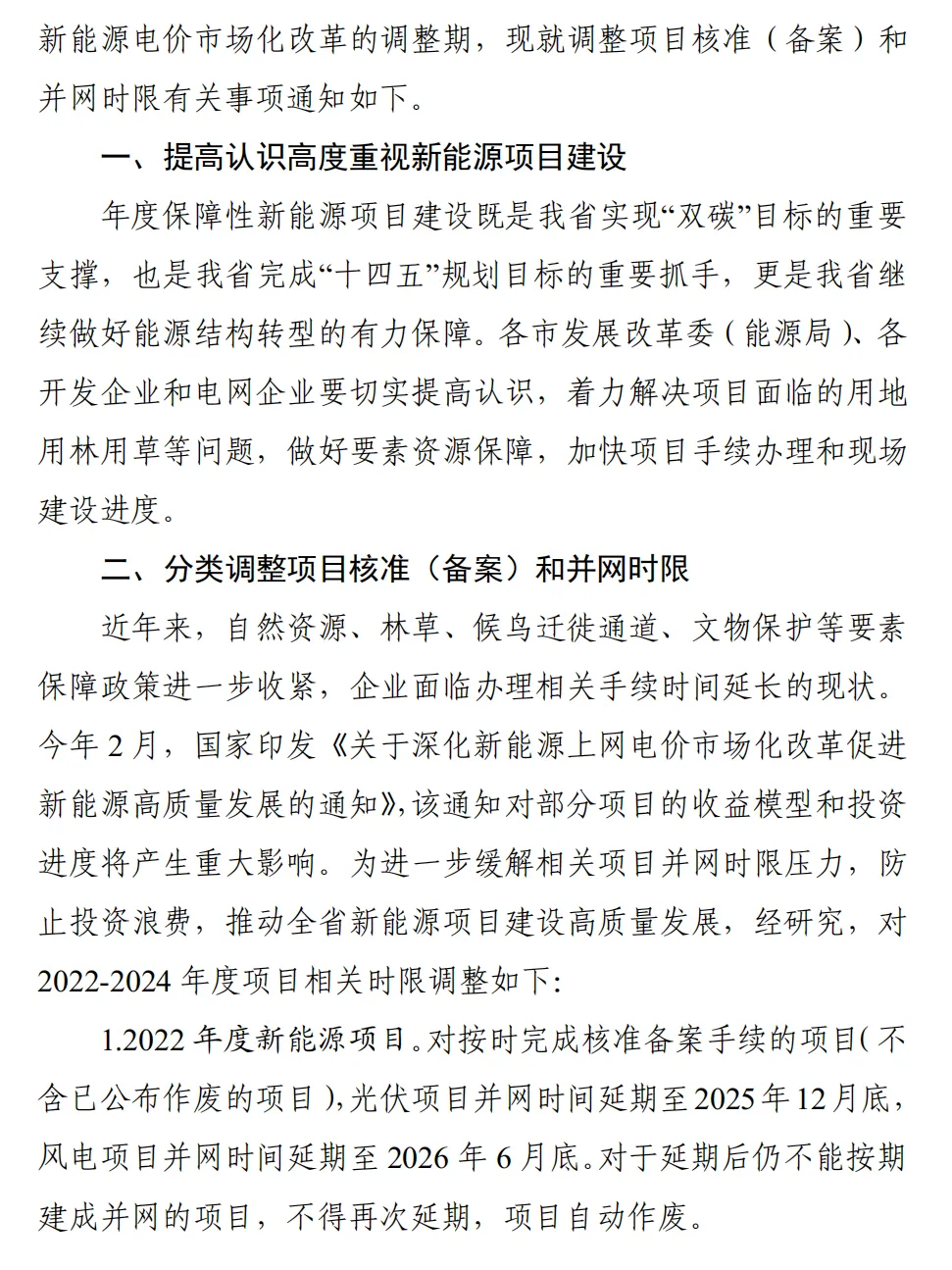

通知指出,近年来,自然资源、林草、候鸟迁徙通道、文物保护等要素保障政策进一步收紧,企业面临办理相关手续时间延长的现状。今年2月,国家印发《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》,该通知对部分项目的收益模型和投资进度将产生重大影响。
136号文对部分项目的收益模型和投资进度将产生重大影响,对进入不同年份实施方案的新能源项目并网时间进行延期:
2022年度:光伏项目延期至2025年12月底,风电项目延期至2026年6月底。

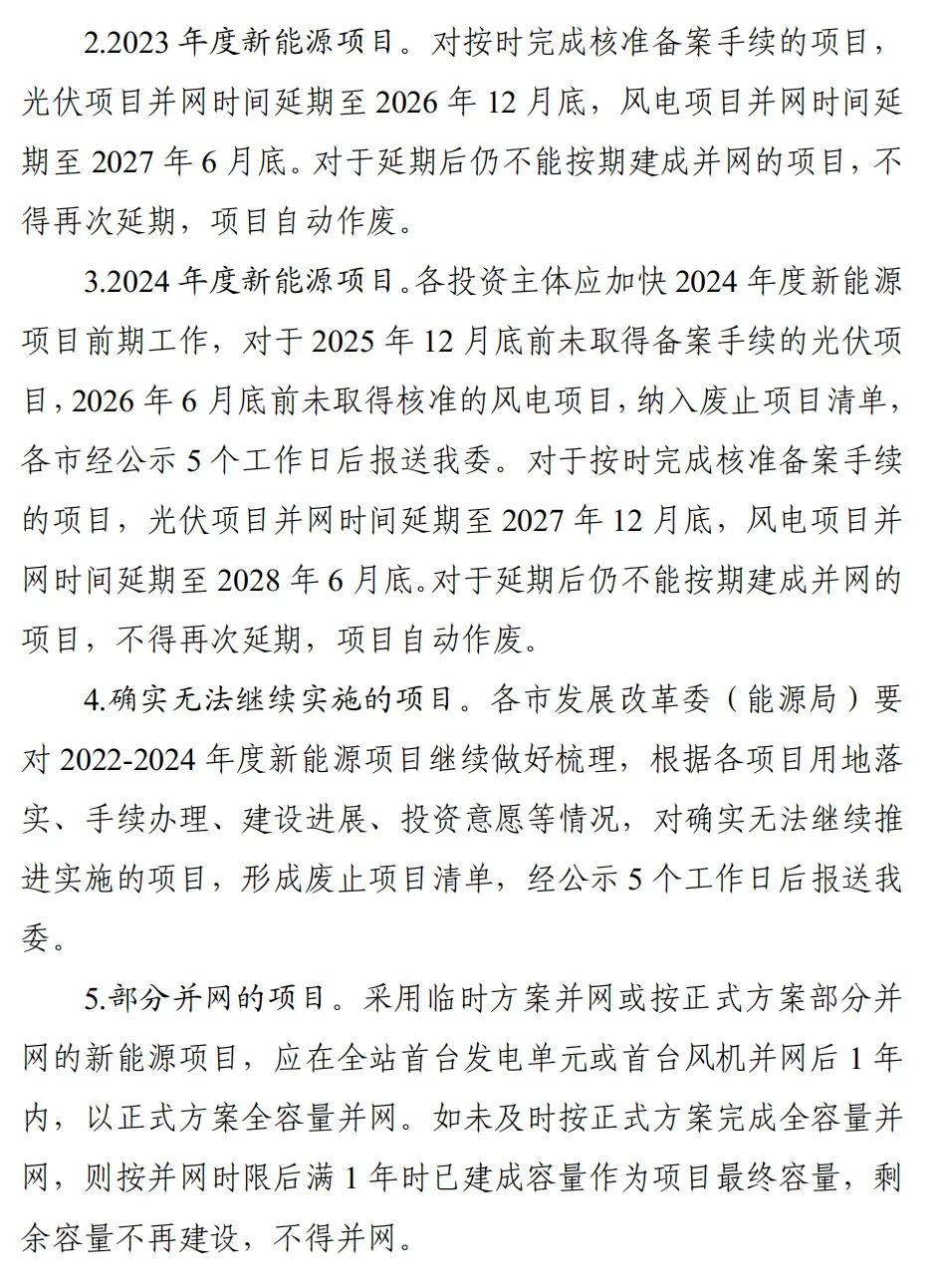

2023年度:光伏项目延期至2026年12月底,风电项目延期至2027年6月底。
2024年度:2025年12月底前未取得备案手续的光伏项目,2026年6月底前未取得核准的风电项目,纳入废止项目清单。
按时完成核准备案手续的项目,光伏项目并网时间延期至2027年12月底,风电项目并网时间延期至2028年6月底。
上述延期后仍不能按期建成并网的项目,不得再次延期,项目自动作废。
采用临时方案并网或按正式方案部分并网的新能源项目,应在全站首台发电单元或首台风机并网后1年内,以正式方案全容量并网。如未及时按正式方案完成全容量并网,则按并网时限后满1年时已建成容量作为项目最终容量,剩余容量不再建设,不得并网。
